工单依赖

在制造某些产品时,可能需要先完成特定操作,然后才能开始其他操作。为了确保操作以正确的顺序进行,Odoo 制造 具有 工作顺序依赖 设置。启用该设置后,物料清单(BoM)上的操作将被其他应先进行的操作 屏蔽

配置

工单依赖关系 设置默认未启用。要启用该设置,首先导航至 制造 ‣ 配置 ‣ 设置 。然后,启用 工作订单 设置(如果尚未激活)。

启用 工作订单 设置后,下方会出现 工单依赖关 设置。启用 工作订单依赖 ,然后点击 保存 确认更改。

为 BoM 添加依赖项

工单依赖关系配置在产品的 BoM 上。为此,请导航至 制造 ‣ 产品 ‣ 物料清单 ,然后选择一个 BoM,或单击 新建 ,以创建一个新的 BoM

了解更多

有关如何正确配置新的 BoM 的完整指南,请参阅 创建物料清单 文档。

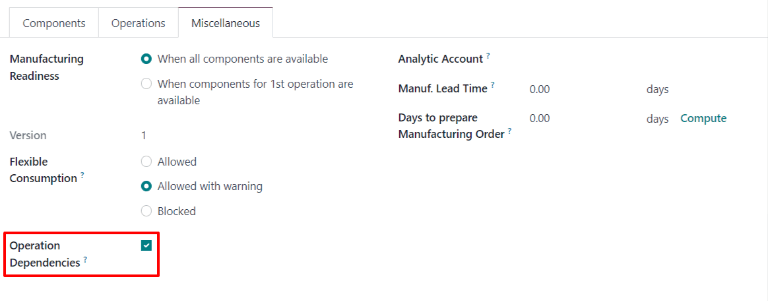

BoM 中,点击 杂项 选项卡,然后启用 操作依赖 复选框。这样, 操作 选项卡的设置中就会出现一个新的 阻拦 选项。

The Operation Dependencies checkbox on the Miscellaneous tab of a BoM.

接下来,点击 操作 选项卡。在选项卡右上方,点击选项卡的 设置 按钮,然后启用 阻拦 复选框。这样, 操作 选项卡上的每个操作都会出现 被阻拦 字段。

The settings for the Operations tab on a BoM.

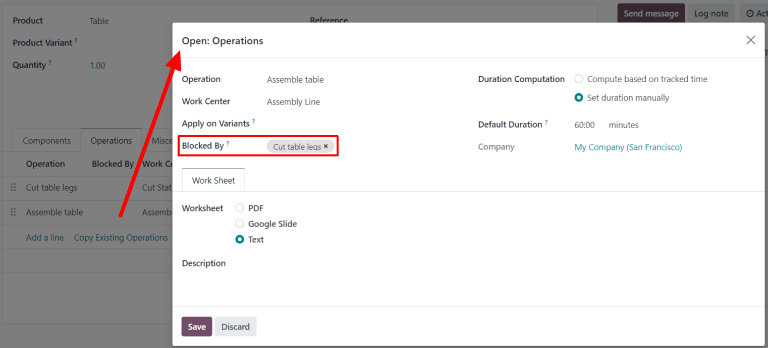

在应被其他操作阻止的操作行中,点击 被阻拦 字段,弹出 开启:操作 弹出窗口。在弹出窗口的 被阻拦 下拉字段中,选择必须在被阻拦的操作 之前 完成的阻拦操作。

The Blocked By drop-down field for an operation on a BoM.

最后,点击 保存 ,以保存 BoM

利用依赖关系规划工单

一旦在 BoM 上配置了工单依赖关系,Odoo 制造 就能根据工单依赖关系计划何时安排工单。要计划制造订单的工单,首先要导航到 制造 ‣ 操作 ‣ 制造订单

接下来,为产品选择一个制造订单,并在其 BoM 上设置工作订单依赖性,或者通过点击 新建 来创建新的制造订单。如果创建新的制造订单,请选择 BoM 从物料清单下拉字段中配置工作订单依赖项,然后点击确认。

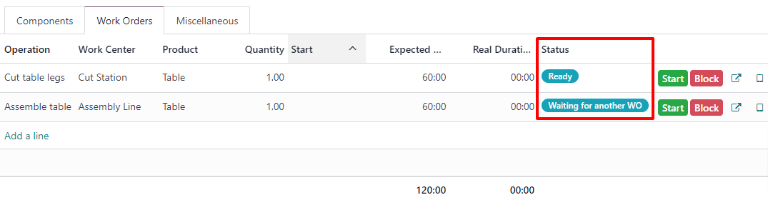

确认制造订单后,选择 工作订单 选项卡查看完成生产单所需的工单。在 状态 部分,任何 被其他工单阻止的工单都会显示 就绪 标签。

被一个或多个工单阻拦的工单会显示 等待另一个工单 标签。一旦阻拦的工单完成,标签就会更新为 就绪

The status tags for work orders on a manufacturing order.

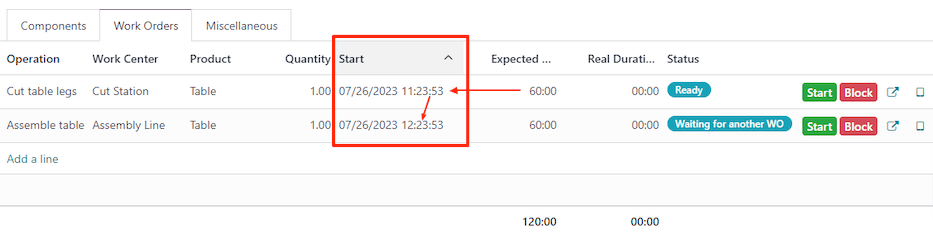

要计划制造订单的工单,请点击页面顶部的 计划 按钮。这样, 工单 选项卡上每个工单的 计划开始日期 字段将自动填入计划开始日期和时间。被阻拦的工单将在其前面工单的 预期工期 字段中指定的时间段结束时进行排程。

The Scheduled Start Date field for work orders on a manufacturing order.

Example

为产品 A 创建了制造订单:切割和组装。每个操作的预期持续时间为 60 分钟,装配操作被切割操作阻拦。

下午 1:30 点击生产订单的 计划 按钮,计划立即开始切割操作。由于切割操作的预期持续时间为 60 分钟,因此装配操作计划于下午 2:30 开始。

按工作中心进行规划

要查看工单计划的可视化表示方法,请通过 制造 ‣ 计划 ‣ 按工作中心计划 浏览 工单计划 页面。该页面显示为每个操作计划的所有工单时间轴。

如果一个工单因另一个工单的完成而受阻,受阻的工单会显示为计划在受阻工单之后开始。此外,两个工单之间会有一个箭头,从受阻工单指向受阻工单。

The arrow connecting a blocked work order to the work order blocking it.
